Kondisi Operasi Mesin
STG 1 = ON (24 Jam)
STG 2 = ON (24 Jam)
• Maintenance
MEKANIK
1. Kontinue pemotongan rondbar
2.kontinue fabrikasi frame Ton bag MPB
3.Kontinue repair rubber skirt belt#2 elv#0
4.Pengecekan dan repair cincin ring hammer yang pecah
5.Pengecekan kembali pompa SC#3
6.Pengecekan oil seal cooling fan #2
7.Daily repair dan maintenance
8.Suport pengawasan subkon cooling tower
ELEKTRIK
1.Test dan perakitan motor dust remover #3 elv #26 selesai direwinding
2.Cek PCI komputer Crusher
3.Continue perawatan greasing motor
4.Continue daily dan perawatan instrumen sensor
5.Pengukuran panjang hollow untuk fabrikasi support lampu gudang workshop
• SPB
1.Nihil
LAPORAN PROGRESS PEKERJAAN COOLING TOWER
Selasa, 4 Juli 2023
Pekerjaan per hari Senin, 3 Juli 2023
Customer PLTU Baturaja – Sumatra Selatan
Objek Pekerjaan tahap 1. Cooling Tower Unit No 2
| Scope Of Work | Progress |
| Mobilisasi dan demobilisasi Alat alat kerja | 100% |
| Mobilisasi on site accomodasi power | 97% |
| Performace Tools dam Welding test | 100% |
| Pembongkaran ralling pagar | 80% |
| Pemasangan ralling pagar | 100% |
| Pengecatan dasar ralling pagar | Proses |
| Pengecatan finishing ralling pagar | 70% |
| Pembongkaran lantai bordes 51 lembar dari 74 lembar lantai bordes | 68% |
| Rekondisi dan pengecatan dasar rangka bordes | Proses |
| Pengecatan dasar bordes 74 lembar | 100% |
| Fabrikasi dan cat dasar tiang pipa bries horizontal 1,5” 10 batang | 100% |
| Pemasangan tiang pipa bries horizontal 1,5” 6 dari 10 batang | 60% |
| Fabrikasi tiang pipa perkuatan 4” 4 batang | 100% |
| Fabrikasi tiang pipa perkuatan 3” 5 batang | 70% |
| Pembongkaran rangka catwalk 12 dari 12 buah rangka | 100% |
| Fabrikasi rangka catwalk 2 dari 12 buah rangka | 16% |
| Pengecatan dasar rangka catwalk 1 dari 12 buah rangka catwalk | 8% |
| Pemasangan rangka catwalk 0 dari 12 buah rangka catwalk | Proses |
| Pembongkaran besi U 2 batang dari 2 batang catwalk | 100% |
| Pengecatan dasar besi U 2 buah dari 2 batang catwalk | 100% |
| Pemasangan besi U 2 buah dari 2 batang catwalk | 100% |
| Pembersihan karat pipa penyangga utama | Proses |
| Total Progress Pekerjaan per hari Senin 3 Juli 2023, 55% | |
• Cooling Tower tahap 1 diteruskan langsung berjalan pengganti CT 2
• Pembongkaran lantai bordes lanjutan sabanyak 19 lembar total 51 lembar
• Pemasangan railing pagar di alihkan ke bongkar bordes
• Pembongkaran rangka besi U catwalk 2 buah selesai
• Pemasangan rangka besi U catwalk 2 buah selesai
• Fabrikasi dan pengecatan dasar tiang pipa penyangga selesai
• Pengecatan pipa penyangga 3” dan 4” di alihkan ke bongkar lantai bordes
• Pemasangan pipa bries horizontal lanjutan 1,5” sebanyak 6 buah
• Perbaikan drift eliminator lanjutan
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes
Rencana Pekerjaan hari Selasa 4 Juli 2023
• Mesin Cooling Tower tahap 1 sudah berjalan dengan normal pengganti Cooling Tower 2 untuk rekondisi lanjutan
• Pemasang dan cat dasar ralling pagar lanjutan dialihkan ke bongkar lantai bordes
• Pembongkar lantai bordes lanjutan
• Fabrikasi rangka catwalk 12 rangka lanjutan
• Pengecatan dasar rangka catwalk 2 buah dari 12 rangka lanjutan
• Pemasangan 2 buah rangka catwalk lanjutan
• Pemasangan pipa bries horizontal lanjutan
• Perbaikan drift eliminator lanjutan
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes
Dokumentasi

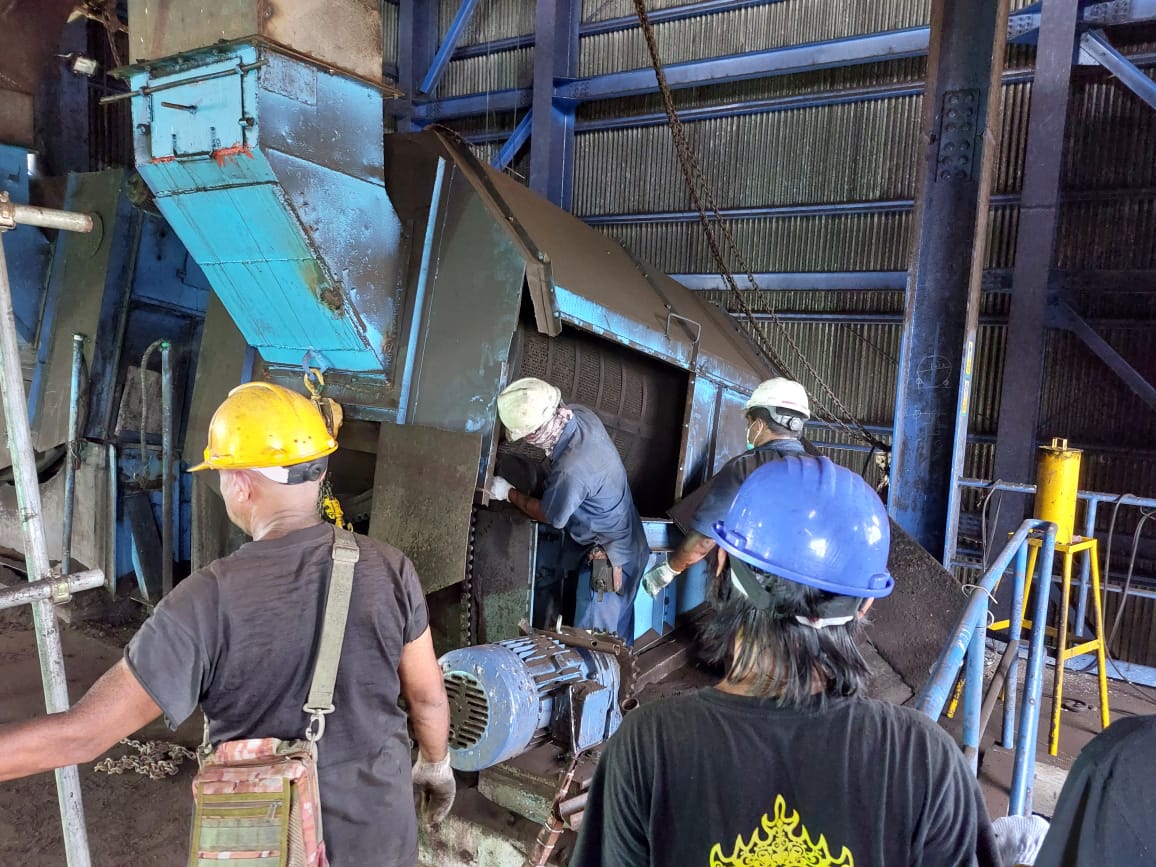

Penggantian roller bering roller screen #B
Pengecekan oil seal gearbox cooling fan#2
support pengamanan manual triping emergency motor cooling tower
Pengecekan cincin gigi ring hammer#A yang pecah
Kondisi Pembangkit PLTM Cibuni 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…
Kondisi Pembangkit PLTM Endikat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…
Kondisi Pembangkit PLTM Lahat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…
Kondisi Pembangkit PLTU Baturaja 22 Januari 2024 Kondisi Operasi Mesin STG 1 = ON (0…
Kondisi Pembangkit PLTGU MUSI II 22 Januari 2024 Kondisi Operasi Mesin GTG 1 = ON…
Kondisi Pembangkit PLTM Cibuni 21 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…
