Kondisi Operasi Mesin
STG 1 = ON 24 jam
STG 2 = ON 24 jam
SPB
Nihil
Maintenance
Mekanik
Elektrik
LAPORAN PROGRESS PEKERJAAN COOLING TOWER
Juma’t, 7 Juli 2023
Pekerjaan per hari Kamis, 6 Juli 2023
Customer PLTU Baturaja – Sumatra Selatan
Objek Pekerjaan tahap 1. Cooling Tower Unit No 2

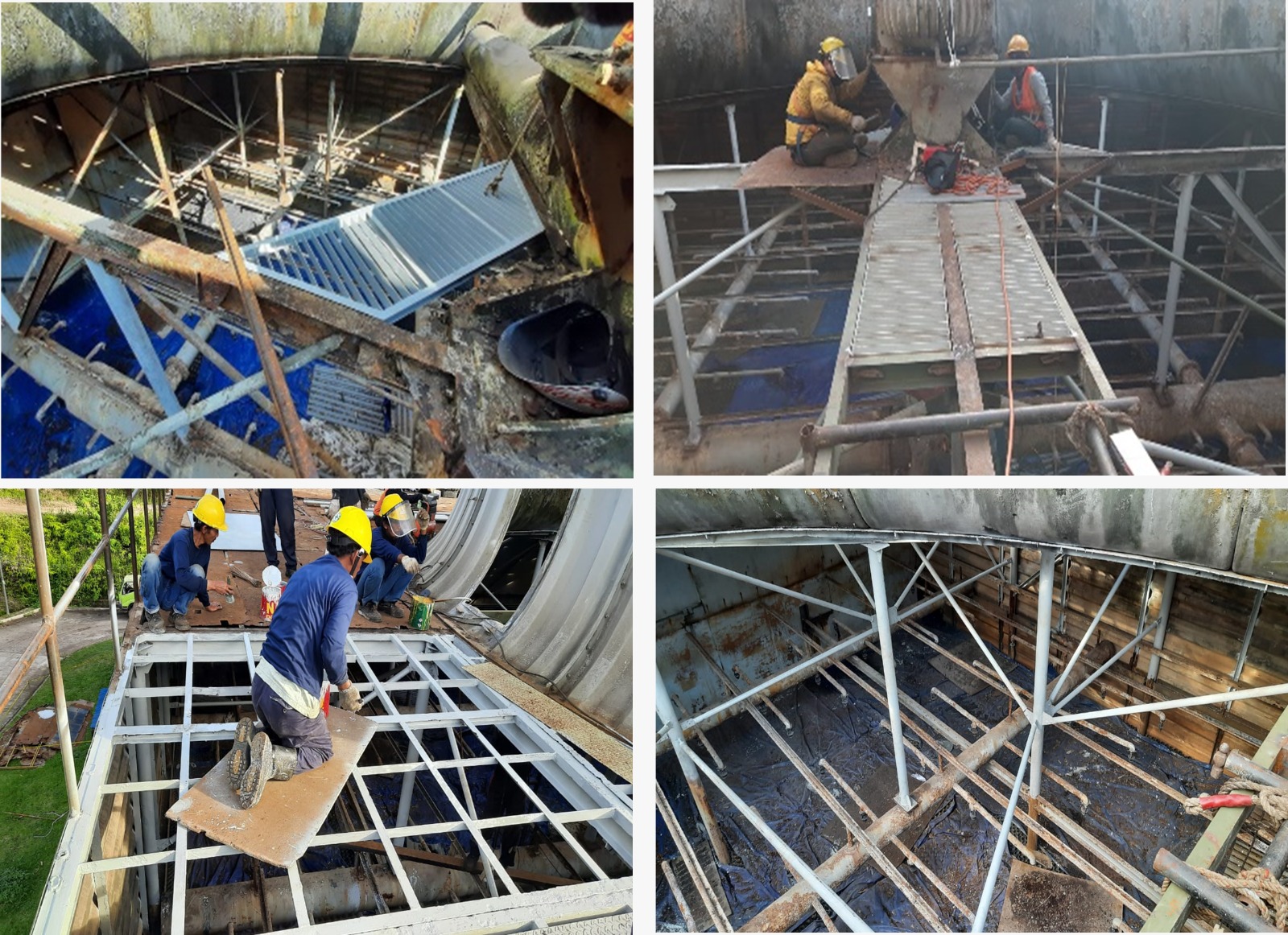

| Scope Of Work | |
| Mobilisasi dan demobilisasi Alat alat kerja (100%) | |
| Mobilisasi on sitee accomodasi power (97%) | |
| Performace Tools dam Welding test (100%) | |
| Pembongkaran ralling pagar (100%) | |
| Pemasangan ralling pagar (80%) | |
| Pengecatan dasar ralling pagar (0%) | |
| Pengecatan finishing ralling pagar (0%) | |
| Pembongkaran lantai bordes 74 lembar dari 74 lembar lantai bordes (100%) | |
| Rekondisi dan pengecatan dasar rangka bordes 10 lembar dari 74 lantai bordes (13%) | |
| Seting bordes 10 lembar dari 74 lembar lantai bordes (13%) | |
| Pengecatan dasar bordes 74 lembar (100%) | |
| Fabrikasi dan cat dasar tiang pipa bries horizontal 1,5” 10 batang (100%) | |
| Pemasangan tiang pipa bries pipa bries diagonal 1,5” 6 batang dari 10 batang (50%) | |
| Fabrikasi dan pasang tiang pipa perkuatan 4” vertical 4 batang 4 batang (100%) | |
| Pemasangan tiang pipa bries pipa bries diagonal 1,5” 2 batang dari 10 batang (20%) | |
| Fabrikasi dan pasang tiang pipa perkuatan 4” vertical 4 batang 4 batang (100%) | |
| Pengecatan dasart tiang pipa perkuatan 3” 4 batang dari 4 batang (75%) | |
| Pembongkaran rangka catwalk 12 dari 12 buah rangka, (100%) | |
| Fabrikasi rangka dan pasang grill catwalk 6 dari 12 buah rangka, (50%) | |
| Pengecatan dasar dan rangka catwalk 6 dari 12 buah rangka catwalk, (50%) | |
| Pemasangan rangka catwalk 6 dari 12 buah rangka catwalk, (50%) | |
| Pembongkaran besi U 2 batang dari 2 batang catwalk (100%) | |
| Pengecatan dasar besi U 2 buah dari 2 batang catwalk (100%) | |
| Pemasangan besi U 2 buah dari 2 batang catwalk (100%) | |
| Rekondisi drift eliminator (80%) | |
| Pembersihan karat pipa penyangga utama | |
| Total Progress Pekerjaan per hari Kamis, 6 Juli 2023, 70% | |
Kondisi Pembangkit PLTM Cibuni 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…
Kondisi Pembangkit PLTM Endikat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…
Kondisi Pembangkit PLTM Lahat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…
Kondisi Pembangkit PLTU Baturaja 22 Januari 2024 Kondisi Operasi Mesin STG 1 = ON (0…
Kondisi Pembangkit PLTGU MUSI II 22 Januari 2024 Kondisi Operasi Mesin GTG 1 = ON…
Kondisi Pembangkit PLTM Cibuni 21 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…
