Kondisi Operasi Mesin
STG 1 = ON 24 jam
STG 2 = ON 24 jam
SPB
Nihil
Maintenance
Mekanik
Elektrik
LAPORAN PROGRESS PEKERJAAN COOLING TOWER
Sabtu, 8 Juli 2023
Pekerjaan per hari Jumat, 7 Juli 2023
Customer PLTU Baturaja – Sumatra Selatan
Objek Pekerjaan tahap 1. Cooling Tower Unit No 2

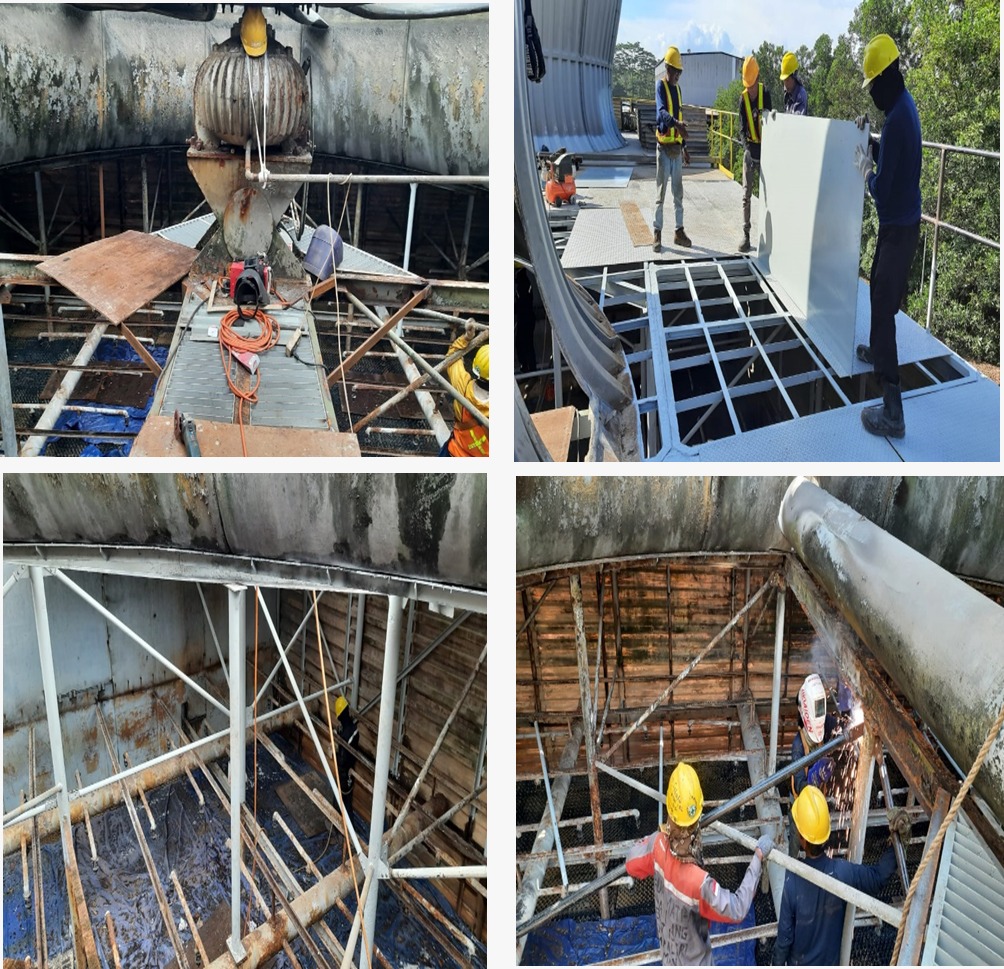

| Scope Of Work Mobilisasi dan demobilisasi Alat alat kerja (100%) Mobilisasi on sitee accomodasi power (97%) Performace Tools dam Welding test (100%) Pembongkaran ralling pagar (100%) Pemasangan ralling pagar (80%) Pengecatan dasar ralling pagar (0%) Pengecatan finishing ralling pagar (0%) Pembongkaran lantai bordes 74 lembar dari 74 lembar lantai bordes (100%) Rekondisi dan pengecatan dasar rangka bordes 25 lembar dari 74 lantai bordes (33%) Seting bordes 25 lembar dari 74 lembar lantai bordes (33%) Pengecatan dasar bordes 74 lembar (100%) Fabrikasi dan cat dasar tiang pipa bries horizontal 1,5” 18 batang (100%) Pemasangan tiang pipa bries horizontal 1,5” 18 batang dari 18 batang (100%) Fabrikasi dan cat dasar tiang pipa bries diagonal 1,5” 12 batang dari 12 batang (100%) Pemasangan tiang pipa bries pipa bries diagonal 1,5” 8 batang dari 10 batang (80%) Fabrikasi dan pasang tiang pipa perkuatan 4” vertical 4 batang 4 batang (100%) Pengecatan dasar tiang pipa perkuatan 3” 4 batang dari 4 batang (100%) Pembongkaran rangka catwalk 12 dari 12 buah rangka, (100%) Fabrikasi rangka dan pasang grill catwalk 6 dari 12 buah rangka, (50%) Pengecatan dasar dan rangka catwalk 6 dari 12 buah rangka catwalk, (50%) Pemasangan rangka catwalk 6 dari 12 buah rangka catwalk, (50%) Pembongkaran besi U 2 batang dari 2 batang catwalk (100%) Pengecatan dasar besi U 2 buah dari 2 batang catwalk (100%) Pemasangan besi U 2 buah dari 2 batang catwalk (100%) Rekondisi drift eliminator (80%) Tambahan pemasangan pipa penyangga 4” 2 batang Tambahan pemasangan pipa bries horizontal 1,5” 5 batang Pembersihan karat pipa penyangga utama |
Pekerjaan hari Jumat, 7 Juli 2023
• Setting dan pasang lantai bordes 25 lebar dari 74 lembar
• Bongkaran dan pasang pipa penyangga vertical 4” 2 batang Lanjutan
• Pemasangan pipa penyangga 3” 4 batang dari 4 batang
• Tambahan Fabrikasi, pemasangan dan pengecatan pipa bries horizontal 1,5” 5 batang
• Pemasangan pipa bries diagonal 1,5” sebanyak 8 batang dari 12 batang lanjutan
• Fabrikasi grill dan rekondisi rangka catwalk lanjutan
• Pengecatan dasar grill 6 buah catwalk lanjutan
• Perbaikan drift eliminator lanjutan
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes
Rencana Pekerjaan hari Sabtu, 8 Juli 2023
• Rekondisi dan cat dasar rangka lantai bordes lanjutan
• Fabrikasi rangka catwalk baru 10 buah rangka dari 12 rangka lanjutan
• Fabrikasi grill catwalk lanjutan
• Pengecatan dasar grill dan rangka catwalk lanjutan
• Pemasangan 12 grill catwalk lanjutan
• Pemasangan pipa bries diagonal lanjutan
• Bongkar pasang tiang penyangga 4” vertical lanjutan
• Perbaikan drift eliminator lanjutan
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes
Kondisi Pembangkit PLTM Cibuni 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…
Kondisi Pembangkit PLTM Endikat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…
Kondisi Pembangkit PLTM Lahat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…
Kondisi Pembangkit PLTU Baturaja 22 Januari 2024 Kondisi Operasi Mesin STG 1 = ON (0…
Kondisi Pembangkit PLTGU MUSI II 22 Januari 2024 Kondisi Operasi Mesin GTG 1 = ON…
Kondisi Pembangkit PLTM Cibuni 21 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…
