Categories: PLTU BATURAJA

Kondisi Pembangkit PLTU Baturaja 14 Juli 2023

Kondisi Operasi Mesin
STG 1 = ON 24 jam
STG 2 = ON 24 jam

SPB
Nihil

Maintenance
Mekanik

  1. Kontinue centring belt#2
  2. Kontinue pemasangan shaft cooling fan#2
  3. Penggantian valve/kran dan cek jalur sikulasi pump kondensa#2 turbin#2
  4. Cek dan Repair transfer valve botol#5
  5. Daily repair dan maintenance

Elektrik

  1. penggantian lampu room crusher
  2. change shaft motor wjt
  3. pemasangan module speed saf1 boiler1

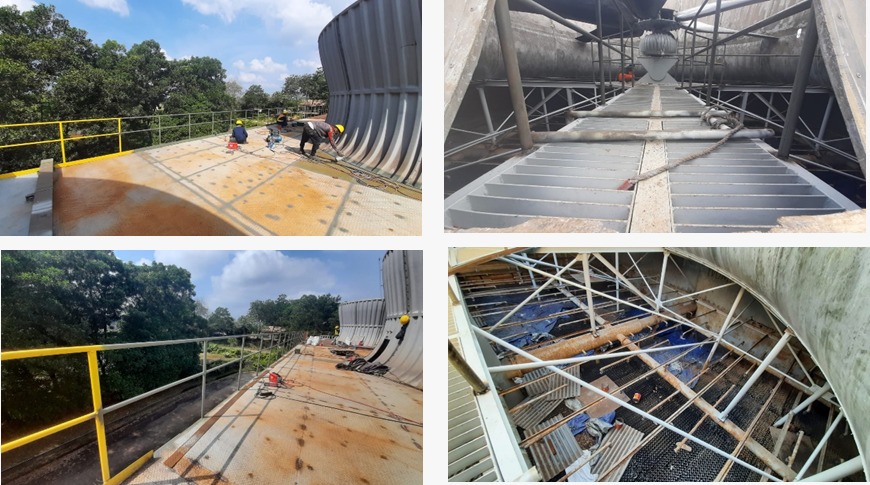

LAPORAN PROGRESS PEKERJAAN COOLING TOWER
Jumat, 14 Juli 2023
Pekerjaan per hari Kamis, 13 Juli 2023
Customer PLTU Baturaja – Sumatra Selatan
Objek Pekerjaan tahap 1. Cooling Tower Unit No 2

Scope Of Work
Mobilisasi dan demobilisasi Alat alat kerja (100%)
Mobilisasi on sitee accomodasi power (97%)
Performace Tools dam Welding test (100%)
Pembongkaran ralling pagar (100%)
Pemasangan ralling pagar luar (100%)
Pengecatan dasar ralling pagar luar (100%)
Pengecatan finishing ralling pagar (0%)
Fabrikasi realing pagar catwalk (100%)
Pengecatan dasar ralling catwalk (100%)
Pengecatan finishing ralling catwalk (0%)
Pembongkaran lantai bordes 74 lembar dari 74 lembar lantai bordes (100%)
Rekondisi dan pengecatan dasar rangka bordes 70 lembar dari 70 lantai bordes (100%)
Seting bordes 70 lembar dari 70 lembar lantai bordes (100%)
Pengecatan dasar bordes 74 lembar (100%)
Finishing las lantai bordes (95%)
Finishing pengecatan lantai bordes (0%)
Fabrikasi dan cat dasar tiang pipa bries horizontal 1,5” 18 batang (100%)
Pemasangan tiang pipa bries horizontal 1,5” 18 batang dari 18 batang (100%)
Fabrikasi dan cat dasar tiang pipa bries diagonal 1,5” 12 batang dari 12 batang (100%)
Pemasangan tiang pipa bries pipa bries diagonal 1,5” 10 batang dari 10 batang (100%)
Fabrikasi dan pasang tiang pipa perkuatan 4” vertical 4 batang 4 batang (100%)
Pengecatan dasar tiang pipa perkuatan 3” 4 batang dari 4 batang (100%)
Pembongkaran rangka catwalk 12 dari 12 buah rangka, (100%)
Fabrikasi rangka dan pasang grill catwalk 12 dari 12 buah rangka, (100%)
Pengecatan dasar dan rangka catwalk 12 dari 12 buah rangka catwalk, (100%)
Pemasangan rangka catwalk 12 dari 12 buah rangka catwalk, (100%)
Pembongkaran besi U 2 batang dari 2 batang catwalk (100%)
Pengecatan dasar besi U 2 buah dari 2 batang catwalk (100%)
Pemasangan besi U 2 buah dari 2 batang catwalk (100%)
Rekondisi drift eliminator (100%)
Tambahan pemasangan pipa penyangga 4” 3 batang (100%)
Tambahan pemasangan pipa bries horizontal 1,5” 5 batang (100%)
Pembersihan karat pipa penyangga utama (100%)
Pembersihan seluruh area dalam cooling tower (100%)
Total Progress Pekerjaan per hari Kamis, 13 Juli 2023, 93%

Pekerjaan hari Kamis, 13 Juli 2023
• Finishing pengelasan dan pasangdempul lantai bordes lanjutan
• Finishing cat warna kuning ralling pagar kiri dan kanan dan pasang plat strip lanjutan
• Finishing pipa breaching penyangga horizontal, vertical dan diagonal lanjutan
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes

Rencana Pekerjaan hari Jumat, 14 Juli 2023
• Finishing pengelasan dan dempul lantai bordes lanjutan
• Finishing pengecatan lantai bordes
• Finishing cat ralling pagar catwalk
• Finishing cat kuning raling pagar lanjutan
• Finishing cat rangka bawah bordes bekasa lasan lanjutan
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes

Muhammad Yusufi

Recent Posts

Kondisi Pembangkit PLTM Cibuni 22 Januari 2024

Kondisi Pembangkit PLTM Cibuni 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…

2 years ago

Kondisi Pembangkit PLTM Endikat 22 Januari 2024

Kondisi Pembangkit PLTM Endikat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…

2 years ago

Kondisi Pembangkit PLTM Lahat 22 Januari 2024

Kondisi Pembangkit PLTM Lahat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…

2 years ago

Kondisi Pembangkit PLTU Baturaja 22 Januari 2024

Kondisi Pembangkit PLTU Baturaja 22 Januari 2024 Kondisi Operasi Mesin STG 1 = ON (0…

2 years ago

Kondisi Pembangkit PLTGU MUSI II 22 Januari 2024

Kondisi Pembangkit PLTGU MUSI II 22 Januari 2024 Kondisi Operasi Mesin GTG 1 = ON…

2 years ago

Kondisi Pembangkit PLTM Cibuni 21 Januari 2024

Kondisi Pembangkit PLTM Cibuni 21 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…

2 years ago
