Kondisi Operasi Mesin
STG 1 = ON 24 jam
STG 2 = ON 24 jam
SPB
Nihil
Maintenance
Mekanik
Elektrik
LAPORAN PROGRESS PEKERJAAN COOLING TOWER
Senin, 17 Juli 2023
Pekerjaan per hari Sabtu, 15 Juli 2023
Customer PLTU Baturaja – Sumatra Selatan

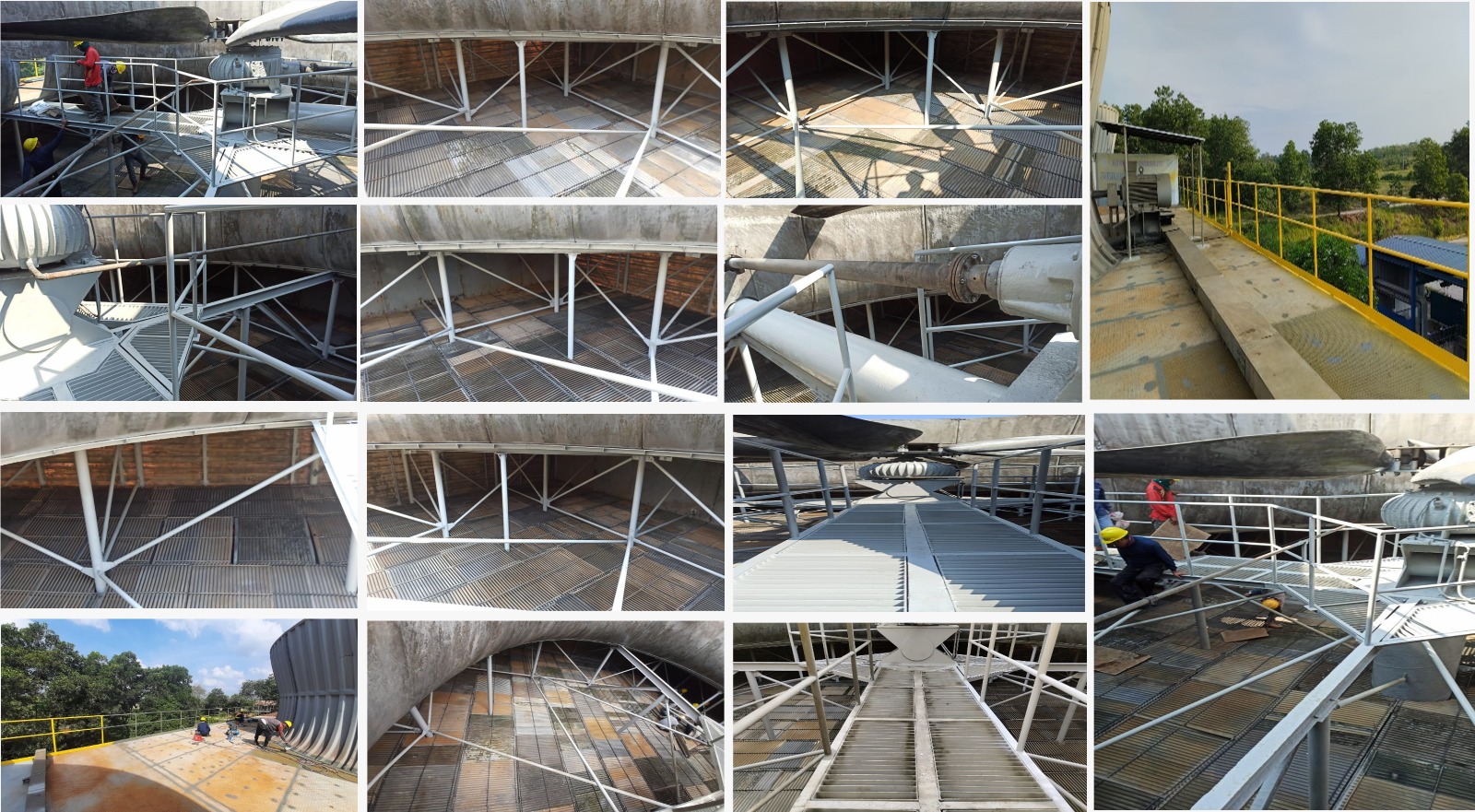

Objek Pekerjaan tahap 1. Cooling Tower Unit No 2
| Scope Of Work Mobilisasi dan demobilisasi Alat alat kerja (100%) Mobilisasi on sitee accomodasi power (97%) Performace Tools dam Welding test (100%) Pembongkaran ralling pagar (100%) Pemasangan ralling pagar luar (100%) Pengecatan dasar ralling pagar luar (100%) Pengecatan finishing ralling pagar (100%) Fabrikasi realing pagar catwalk (100%) Pengecatan dasar ralling catwalk (100%) Pengecatan finishing ralling catwalk (100%) Pembongkaran lantai bordes 74 lembar dari 74 lembar lantai bordes (100%) Rekondisi dan pengecatan dasar rangka bordes 70 lembar dari 70 lantai bordes (100%) Seting bordes 70 lembar dari 70 lembar lantai bordes (100%) Pengecatan dasar bordes 74 lembar (100%) Finishing las lantai bordes (100%) Finishing pengecatan lantai bordes (0%) Fabrikasi dan cat dasar tiang pipa bries horizontal 1,5” 18 batang (100%) Pemasangan tiang pipa bries horizontal 1,5” 18 batang dari 18 batang (100%) Fabrikasi dan cat dasar tiang pipa bries diagonal 1,5” 12 batang dari 12 batang (100%) Pemasangan tiang pipa bries pipa bries diagonal 1,5” 10 batang dari 10 batang (100%) Fabrikasi dan pasang tiang pipa perkuatan 4” vertical 4 batang 4 batang (100%) Pengecatan dasar tiang pipa perkuatan 3” 4 batang dari 4 batang (100%) Pembongkaran rangka catwalk 12 dari 12 buah rangka, (100%) Fabrikasi rangka dan pasang grill catwalk 12 dari 12 buah rangka, (100%) Pengecatan dasar dan rangka catwalk 12 dari 12 buah rangka catwalk, (100%) Pemasangan rangka catwalk 12 dari 12 buah rangka catwalk, (100%) Pembongkaran besi U 2 batang dari 2 batang catwalk (100%) Pengecatan dasar besi U 2 buah dari 2 batang catwalk (100%) Pemasangan besi U 2 buah dari 2 batang catwalk (100%) Rekondisi drift eliminator (100%) Tambahan pemasangan pipa penyangga 4” 3 batang (100%) Tambahan pemasangan pipa bries horizontal 1,5” 5 batang (100%) Pembersihan karat pipa penyangga utama (100%) Pengecatan dududkan drift eliminator (100%) Pemasangan drift eliminator (100%) Pembersihan seluruh area dalam cooling tower (100%) |
Pekerjaan hari Sabtu, 15 Juli 2023
• Finishing pengelasan dan dempul lantai bordes
• Finishing cat dudukan drift teliminator
• Pemasangan drift teliminator
• Pengecatan ralling pager CT3 lanjutan
• Perapihan jalur kabel tray CT2
• Finishing cat catwalk
• Fabrikasi pipa breeching dan kupingan pipa penyangga
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes
Rencana Pekerjaan hari Senin, 17 Juli 2023
• Commissioning test tanpa beban
• Finishing pengelasan dan dempul lantai bordes lanjutan
• Finishing pengecatan lantai bordes
• Finishing cat ralling pagar catwalk
• Finishing cat rangka bawah bordes bekasa lasan lanjutan
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes
Kendala kendala dalam pekerjaan
• Adanya jalur kaber di sekeliling yang menghambat pembongkaran lantai bordes
Kondisi Pembangkit PLTM Cibuni 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…
Kondisi Pembangkit PLTM Endikat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…
Kondisi Pembangkit PLTM Lahat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…
Kondisi Pembangkit PLTU Baturaja 22 Januari 2024 Kondisi Operasi Mesin STG 1 = ON (0…
Kondisi Pembangkit PLTGU MUSI II 22 Januari 2024 Kondisi Operasi Mesin GTG 1 = ON…
Kondisi Pembangkit PLTM Cibuni 21 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…
