Kondisi Operasi Mesin
STG 1 = ON 24 jam
STG 2 = ON 24 jam
SPB
Nihil
Maintenance
Mekanik
Elektrik

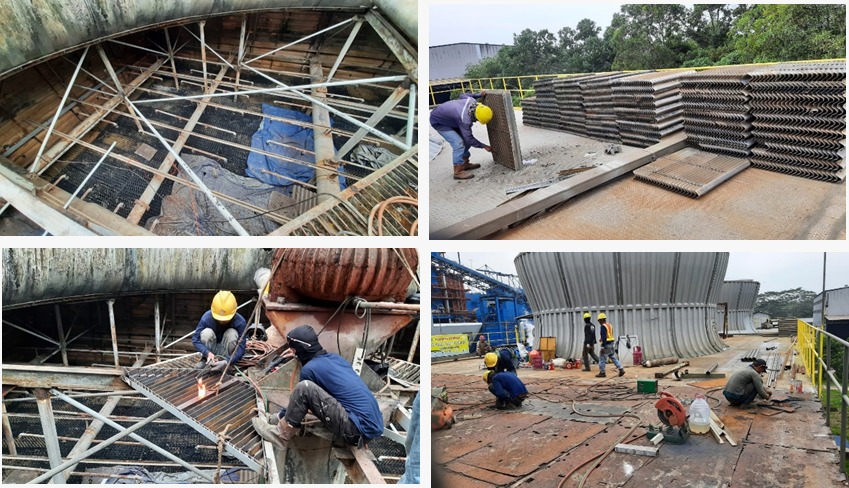

LAPORAN PROGRESS PEKERJAAN COOLING TOWER
Jumat, 21 Juli 2023
Pekerjaan per hari Kamis, 20 Juli 2023
Customer PLTU Baturaja – Sumatra Selatan
Objek Pekerjaan tahap 1. Cooling Tower Unit No 3
| Scope Of Work Mobilisasi dan demobilisasi Alat alat kerja (100%) Mobilisasi on sitee accomodasi power (97%) Performace Tools dam Welding test (100%) Pembongkaran rangka besi U 2 batang catwalk (100%) Fabrikasi dan cat dasar rangka besi U 2 batang catwalk (100%) Pemasangan rangka besi U 2 buah batang catwalk (100%) Finishing cat rangka besi U 2 buah batang catwalk (100%) Pembongkaran rangka catwalk, 8 rangka dari 12 rangka, (66%) Fabrikasi rangka catwalk 3 rangka dari 12 buah rangka, (40%) Pengecatan dasar rangka catwalk 12 buah rangka, (0%) Pemasangan rangka catwalk 1 rangka 12 rangka, (8%) Finishing cat rangka catwalk 12 buah rangka, (0%) Pembongkaran ralling pagar catwalk (100%) Fabrikasi ralling pagar catwalk (0%) Pengecatan dasar ralling pagar catwalk (0%) Pemasangan ralling pagar catwalk (0%) Finishing cat ralling pagar catwalk (0%) Fabrikasi ralling pagar (60%) Pembongkaran ralling pagar luar (60%) Pemasangan ralling pagar luar (60%) Pengecatan dasar ralling pagar luar (50%) Finishing cat ralling pagar (0%) Pengecatan dasar lantai bordes 70 lembar dari estimate 70 lembar (100%) Pembongkaran lantai bordes 45 lembar dari estimate 70 lembar (64%) Rekondisi dan pengecatan dasar rangka lantai bordes (0%) Setting bordes lantai bordes estimate 70 lembar (0%) Pengelasan lantai bordes estimate 70 lembar (0%) Finishing cat lantai bordes (0%) Pembongkaran tiang pipa (3mtr) breeching horizontal 1,5” 2 batang dari 10 batang (20%) Fabrikasi dan cat dasar tiang pipa (3mtr) breeching horizontal 1,5” 10 batang (100%) Pemasangan tiang pipa breeching (3mtr) horizontal 1,5” 2 batang dari 10 batang (20%) Finishing cat tiang pipa breeching (3mtr) horizontal 1,5” 12 batang dari 12 batang (100%) Pembongkaran tiang pipa (3,5mtr) breeching horizontal 1,5” 12 batang dari 12 batang (100%) Fabrikasi dan cat dasar tiang pipa (3,5mtr) breeching horizontal 1,5” 10 btang dari 10 batang (100%) Pemasangan tiang pipa breeching (3,5mtr) horizontal 1,5” 6 batang dari 10 batang (60%) Finishing cat tiang pipa breeching (3,5mtr) horizontal 1,5” 10 batang (0%) Pembongkaran tiang pipa (3,5mtr) breeching vertikal 3” 3 batang dari 4 batang (75%) Fabrikasi dan cat dasar tiang pipa (3,5mtr) breeching vertikal 3” 3 batang dari 4 batang (75%) Pemasangan tiang pipa (3,5mtr) breeching vertikal 3” 3 batang dari 4 batang (75%) Finishing cat tiang pipa (3,5mtr) breeching vertikal 3” 3 batang dari 4 batang (75%) Pembongkaran tiang pipa bries (6mtr) diagonal 1,5” 12 batang dari 12 batang (100%) Pemasangan tiang pipa bries (6mtr) diagonal 1,5” 12 batang dari 12 batang (100%) Pengecatan dasar tiang pipa bries (6mtr) diagonal 1,5” 12 batang (0%) Finishing cat tiang pipa bries (6mtr) diagonal 1,5” 12 batang (0%) Pengangkatan drift eliminator keluar (100%) Rekondisi drift eliminator (35%) Pemasangan drift eliminator (0%) Pembersihan karat pipa penyangga utama dan lantai bordes area kerja |
Actual Progress Pekerjaan per hari Kamis, 20 Juli 2023, 50,8%
Pekerjaan hari Kamis, 20 Juli 2023
• Pembongkaran lantai bordes lanjutan dapat 10 lembar
• Fabrikasi dan cat dasar pipa breeching pipa vertical 3”, 1 batang
• Bongkar dan pemasangan dan cat dasar pipa (3,5mt) breeching pipa diagonal 1,5”, 12 batang
• Bongkar dan pemasangan dan cat dasar pipa (6mt) breeching pipa diagonal 1,5”, 12 batang
• Pemasangan dan cat dasar pipa breeching pipa herizonatal 1,5”, 2 batang
• Bongkar pipa breeching vertical 3” 1 batang
• Pemasangan grill catwalk bagian kiri 1 buah
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes
Rencana Pekerjaan hari Jumat, 21 Juli 2023
• Pembongkaran lantai bordes lanjutan
• Bongkar dan pasang breeching pipa horiszontal lanjutan
• Bongkar dan pasang breeching pipa diagonal lanjutan
• Pemasangan breeching pipa vertical lanjutan
• Fabrikasi dan pemasangan rangka grill catwalk lanjutan
• Perbaikan drift eliminator
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes
Kondisi Pembangkit PLTM Cibuni 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…
Kondisi Pembangkit PLTM Endikat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…
Kondisi Pembangkit PLTM Lahat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…
Kondisi Pembangkit PLTU Baturaja 22 Januari 2024 Kondisi Operasi Mesin STG 1 = ON (0…
Kondisi Pembangkit PLTGU MUSI II 22 Januari 2024 Kondisi Operasi Mesin GTG 1 = ON…
Kondisi Pembangkit PLTM Cibuni 21 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…
