Kondisi Pembangkit PLTU Baturaja 22 Juli 2023

Kondisi Operasi Mesin
STG 1 = ON 24 jam
STG 2 = ON 24 jam

SPB
Nihil

Maintenance
Mekanik

  1. Senam pagi
  2. Kontinue repai jalur kompresor lama ke chem room
  3. Kontinue trial Feed water pump no#4
  4. Maintenance ponton
  5. Seting skirt rubber crusher elv #0 & 26
  6. Daily maintenance dan repair

Elektrik

  1. Senam skj
  2. continue instalasi lighting gudang
  3. continue pemasangan instalasi panel workshop baru
  4. continue perbaikan jalur short belt 2

LAPORAN PROGRESS PEKERJAAN COOLING TOWER
Sabttu, 22 Juli 2023
Pekerjaan per hari Jumat, 21 Juli 2023
Customer PLTU Baturaja – Sumatra Selatan
Objek Pekerjaan tahap 1. Cooling Tower Unit No 3

Scope Of Work
Mobilisasi dan demobilisasi Alat alat kerja (100%)
Mobilisasi on sitee accomodasi power (97%)
Performace Tools dam Welding test (100%)
Pembongkaran rangka besi U 2 batang catwalk (100%)
Fabrikasi dan cat dasar rangka besi U 2 batang catwalk (100%)
Pemasangan rangka besi U 2 buah batang catwalk (100%)
Finishing cat rangka besi U 2 buah batang catwalk (100%)

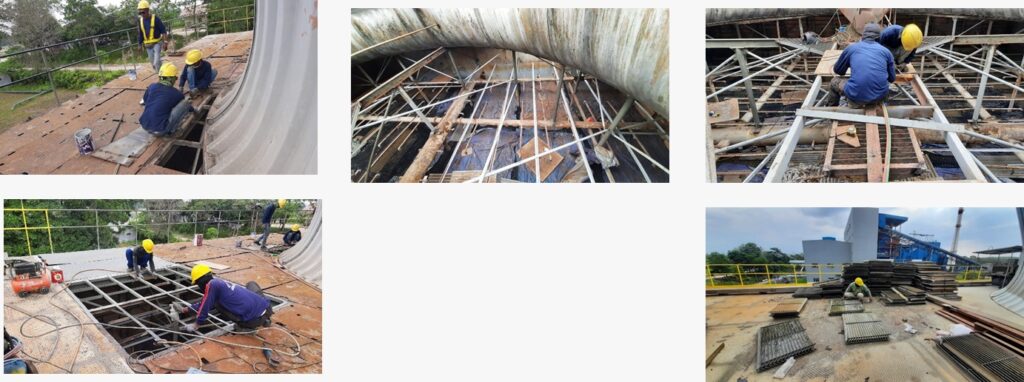

Pembongkaran rangka catwalk, 8 rangka dari 12 rangka, (66%)
Fabrikasi rangka catwalk 3 rangka dari 12 buah rangka, (40%)
Pengecatan dasar rangka catwalk 12 buah rangka, (0%)
Pemasangan rangka catwalk 2 rangka 12 rangka, (16%)
Finishing cat rangka catwalk 12 buah rangka, (0%)
Pembongkaran ralling pagar catwalk (100%)
Fabrikasi ralling pagar catwalk (0%)
Pengecatan dasar ralling pagar catwalk (0%)
Pemasangan ralling pagar catwalk (0%)
Finishing cat ralling pagar catwalk (0%)
Fabrikasi ralling pagar (60%)
Pembongkaran ralling pagar luar (60%)
Pemasangan ralling pagar luar (60%)
Pengecatan dasar ralling pagar luar (50%)
Finishing cat ralling pagar (0%)
Pengecatan dasar lantai bordes 70 lembar dari estimate 70 lembar (100%)
Pembongkaran lantai bordes 50 lembar dari estimate 70 lembar (71%)
Rekondisi dan pengecatan dasar rangka lantai bordes (10%)
Setting bordes 4 lembar lantai bordes estimate 70 lembar (10%)
Pengelasan lantai bordes estimate 70 lembar (0%)
Finishing cat lantai bordes (0%)
Pembongkaran tiang pipa (3mtr) breeching horizontal 1,5” 2 batang dari 12 batang (100%)
Fabrikasi dan cat dasar tiang pipa (3mtr) breeching horizontal 1,5” 12 batang (100%)
Pemasangan tiang pipa breeching (3mtr) horizontal 1,5” 12 batang dari 12 batang (100%)
Finishing cat tiang pipa breeching (3mtr) horizontal 1,5” 12 batang dari 12 batang (0%)
Pembongkaran tiang pipa (3,5mtr) breeching horizontal 1,5” 12 batang dari 12 batang (100%)
Fabrikasi dan cat dasar tiang pipa (3,5mtr) breeching horizontal 1,5” 12 btang dari 10 batang (100%) dan penambahan perkuatan
Pemasangan tiang pipa breeching (3,5mtr) horizontal 1,5” 12 batang dari 10 batang (100%) dan penambahan perkuatan
Finishing cat tiang pipa breeching (3,5mtr) horizontal 1,5” 12 batang (100%) dan penambahan perkuatan
Pembongkaran tiang pipa (3,5mtr) breeching vertikal 3” 4 batang dari 4 batang (100%)
Fabrikasi dan cat dasar tiang pipa (3,5mtr) breeching vertikal 3” 4 batang dari 4 batang (100%)
Pemasangan tiang pipa (3,5mtr) breeching vertikal 3” 4 batang dari 4 batang (100%)
Finishing cat dasar tiang pipa (3,5mtr) breeching vertikal 3” 4 batang dari 4 batang (100%)
Pembongkaran tiang pipa bries (6mtr) diagonal 1,5” 12 batang dari 12 batang (100%)
Pemasangan tiang pipa bries (6mtr) diagonal 1,5” 12 batang dari 12 batang (100%)
Pengecatan dasar tiang pipa breeching (6mtr) diagonal 1,5” 12 batang (100%)
Finishing cat tiang pipa bries (6mtr) diagonal 1,5” 12 batang (0%)

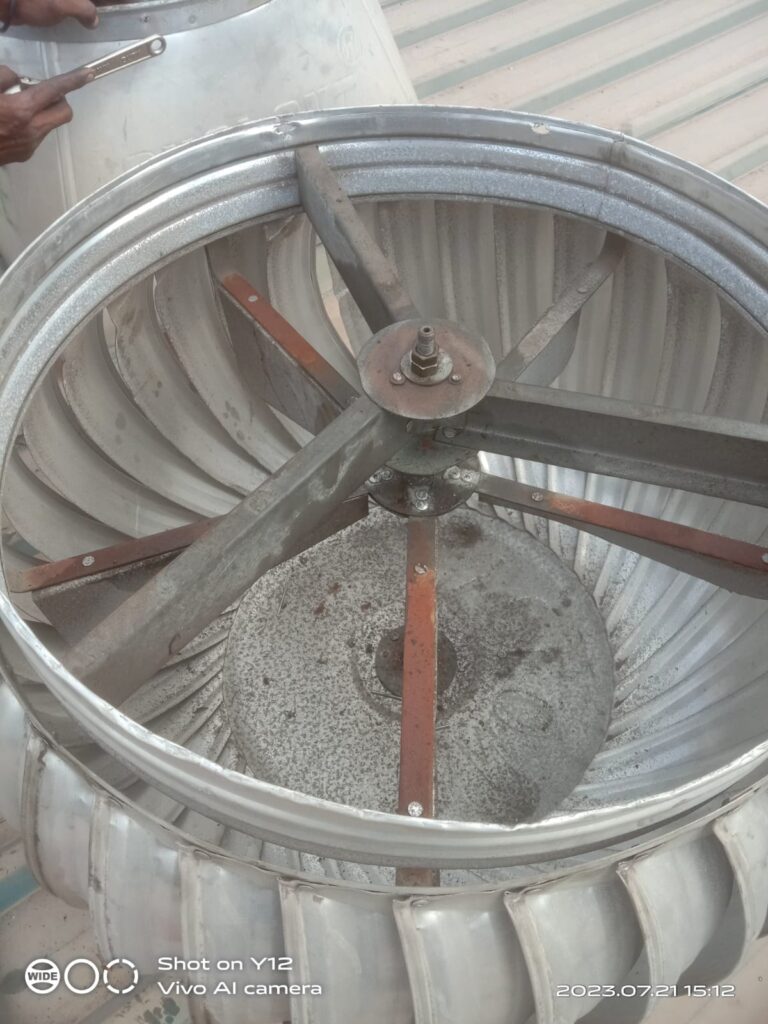

Pengangkatan drift eliminator keluar (100%)

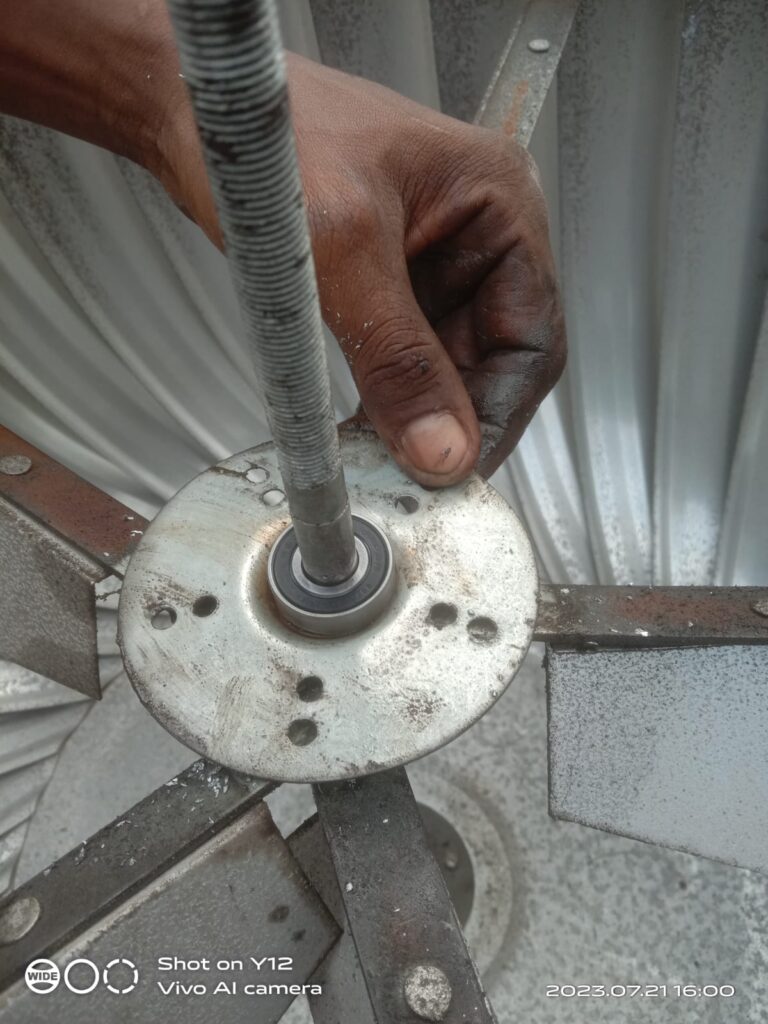

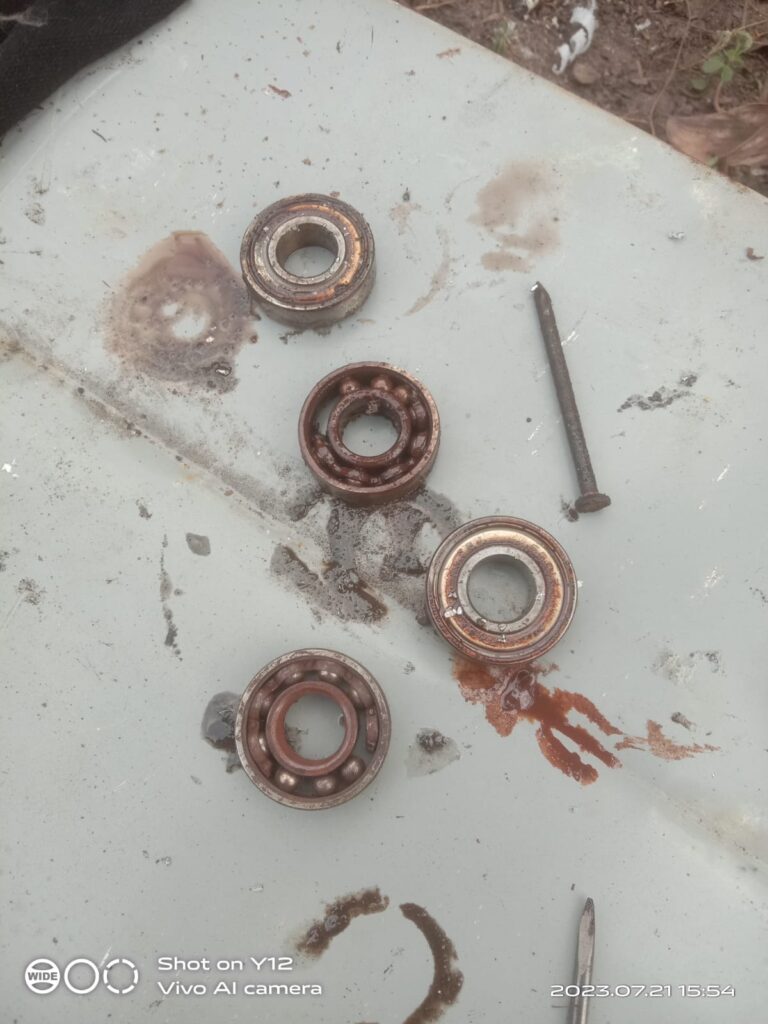

Rekondisi drift eliminator (70%)
Pemasangan drift eliminator (0%)
Pembersihan karat pipa penyangga utama dan lantai bordes area kerja

Actual Progress Pekerjaan per hari Jumat, 21 Juli 2023, 62%

Pekerjaan hari Jumat, 21 Juli 2023
• Pembongkaran lantai bordes lanjutan dapat 5 lembar
• Fabrikasi dan cat dasar pipa breeching pipa vertical 3”, 1 batang
• Pengecatan dasar pipa (3,5mt) breeching pipa diagonal 1,5”, 12 batang
• Pengecatan dasar pipa (6mt) breeching pipa diagonal 1,5”, 12 batang
• Pemasangan dan cat dasar pipa breeching pipa herizonatal 1,5”, 2 batang
• Bongkar pipa breeching vertical 3” 4 batang
• Pemasangan bagian kiri 1 buah dan setting grill catwalk lanjutan
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes

Rencana Pekerjaan hari Sabtu, 22 Juli 2023
• Pembongkaran lantai bordes lanjutan
• Bongkar dan pasang dudukan drift eliminator bila diperlukan
• Fabrikasi dan pemasangan rangka grill catwalk lanjutan
• Perbaikan drift eliminator
• Pengecatan pipa-pipa breeching dan dudukan drift
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes

Perawatan dan modifikasi talang DCS #1 dan Boiler make-up oleh subkon

Penambahan lampu gudang finish oleh team elektrik dan mekanik
