Categories: PLTU BATURAJA

Kondisi Pembangkit PLTU Baturaja 25 Juli 2023

Kondisi Operasi Mesin
STG 1 = ON 24 jam
STG 2 = ON 24 jam

Maintenance

Mekanik

  1. Bongkar drumb pully belt#1 B
  2. Cek lubrication Auxiliary Boiler & turbin
  3. Cek dan prepare untuk repair FWP#3
  4. Repair jalur botol#6
  5. Daily repair dan maintenance

Elektrik

  1. support bongkar drum pully belt 1b
  2. continue pembuatan sapport dan instalasi lighting workshop
  3. chek dan perbaikan cctv 505 level drum
  4. daily repair dan maintenance

SPB
Nihil

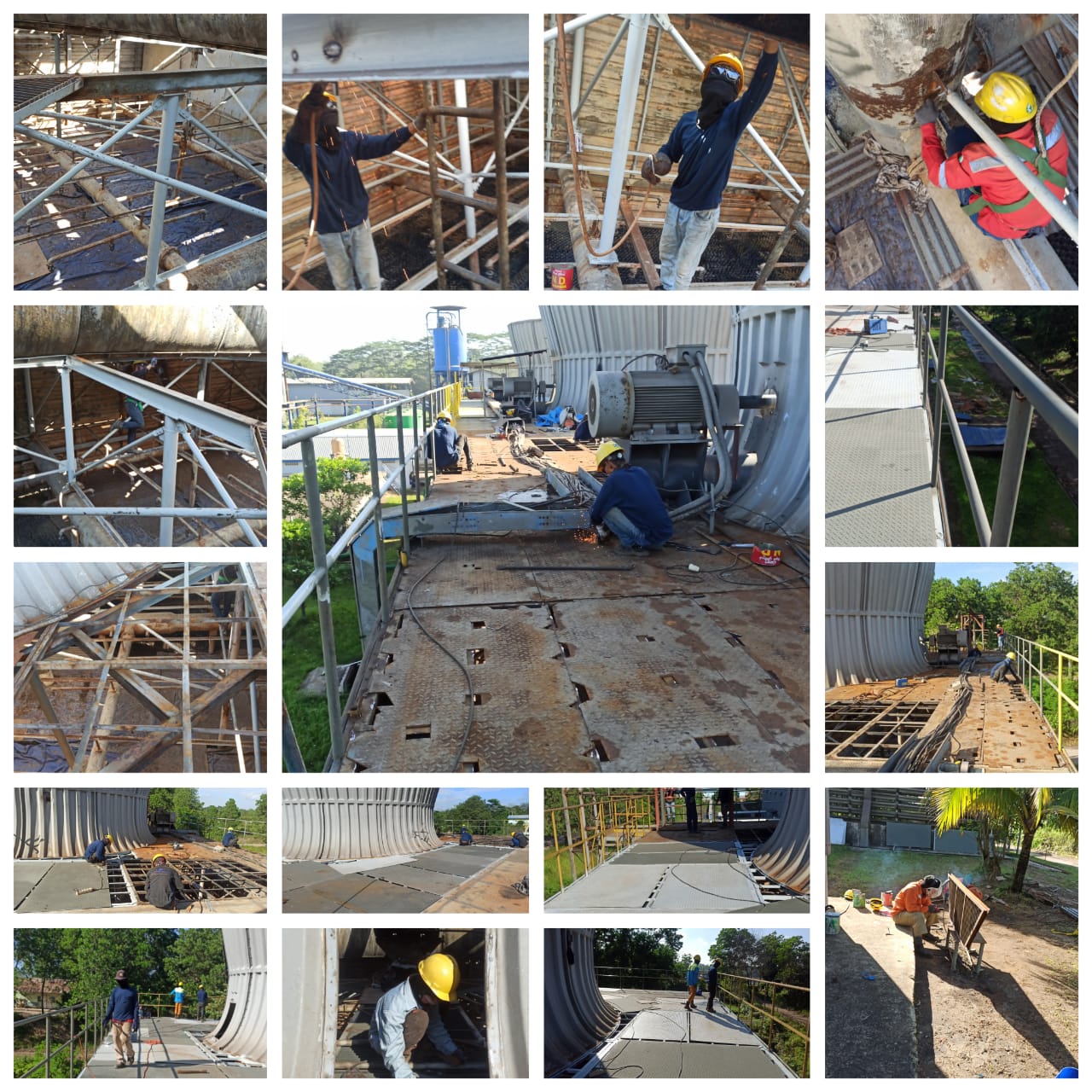

LAPORAN PROGRESS PEKERJAAN COOLING TOWER
Selasa, 25 Juli 2023
Pekerjaan per hari Senin, 24 Juli 2023
Customer PLTU Baturaja – Sumatra Selatan
Objek Pekerjaan tahap 1. Cooling Tower Unit No 3

Scope Of Work
Mobilisasi dan demobilisasi Alat alat kerja (100%)
Mobilisasi on site accomodasi power (97%)
Performace Tools dam Welding test (100%)
Pembongkaran rangka besi U 2 batang catwalk (100%)
Fabrikasi dan cat dasar rangka besi U 2 batang catwalk (100%)
Pemasangan rangka besi U 2 buah batang catwalk (100%)
Finishing cat rangka besi U 2 buah batang catwalk (100%)
Pembongkaran rangka catwalk, 12 rangka dari 12 rangka, (100%)
Fabrikasi rangka catwalk 12 rangka dari 12 buah rangka, (100%)
Pengecatan dasar rangka catwalk 10 rangka dari 12 buah rangka, (85%)
Pemasangan rangka catwalk 10 rangka dari 12 rangka, (85%)
Finishing cat rangka catwalk 12 buah rangka, (0%)
Pembongkaran ralling pagar catwalk (100%)
Fabrikasi ralling pagar catwalk (0%)
Pengecatan dasar ralling pagar catwalk (0%)
Pemasangan ralling pagar catwalk (0%)
Finishing cat ralling pagar catwalk (0%)
Fabrikasi ralling pagar (60%)
Pembongkaran ralling pagar luar (60%)
Pemasangan ralling pagar luar (60%)
Pengecatan dasar ralling pagar luar (60%)
Finishing cat ralling pagar (0%)
Pengecatan dasar lantai bordes 70 lembar dari estimate 70 lembar (100%)
Pembongkaran lantai bordes 67 lembar dari estimate 70 lembar (95%)
Rekondisi dan pengecatan dasar rangka lantai bordes (40%)
Setting bordes 25 lembar lantai bordes estimate 70 lembar (35%)
Pengelasan lantai bordes estimate 70 lembar (0%)
Finishing cat lantai bordes (0%)
Pembongkaran tiang pipa (3mtr) breeching horizontal 1,5” 2 batang dari 12 batang (100%)
Fabrikasi dan cat dasar tiang pipa (3mtr) breeching horizontal 1,5” 12 batang (100%)
Pemasangan tiang pipa breeching (3mtr) horizontal 1,5” 12 batang dari 12 batang (100%)
Finishing cat tiang pipa breeching (3mtr) horizontal 1,5” 12 batang dari 12 batang (50%)
Pembongkaran tiang pipa (3,5mtr) breeching horizontal 1,5” 12 batang dari 12 batang (100%)
Fabrikasi dan cat dasar tiang pipa (3,5mtr) breeching horizontal 1,5” 12 btang dari 10 batang (100%) dan penambahan perkuatan
Pemasangan tiang pipa breeching (3,5mtr) horizontal 1,5” 12 batang dari 10 batang (100%) dan penambahan perkuatan
Finishing cat tiang pipa breeching (3,5mtr) horizontal 1,5” 12 batang (100%) dan penambahan perkuatan
Pembongkaran tiang pipa (3,5mtr) breeching vertikal 3” 4 batang dari 4 batang (100%)
Fabrikasi dan cat dasar tiang pipa (3,5mtr) breeching vertikal 3” 4 batang dari 4 batang (100%)
Pemasangan tiang pipa (3,5mtr) breeching vertikal 3” 4 batang dari 4 batang (100%)
Finishing cat dasar tiang pipa (3,5mtr) breeching vertikal 3” 4 batang dari 4 batang (100%)
Pembongkaran tiang pipa breeching (6mtr) diagonal 1,5” 12 batang dari 12 batang (100%)
Pemasangan tiang pipa bries (6mtr) diagonal 1,5” 12 batang dari 12 batang (100%)
Pengecatan dasar tiang pipa breeching (6mtr) diagonal 1,5” 12 batang (100%)
Finishing cat tiang pipa breeching (6mtr) diagonal 1,5” 12 batang (50%)
Pengangkatan drift eliminator keluar (100%)
Rekondisi drift eliminator (99%)
Pemasangan drift eliminator (0%)
Pembersihan karat pipa penyangga utama dan lantai bordes area kerja
Actual Progress Pekerjaan per hari Senin 24 Juli 2023, 71,8%

Pekerjaan hari Senin 24 Juli 2023
• Pembongkaran lantai bordes lanjutan 4 lembar
• Seting dan pemasangan bordes
• Perbaikan rangka bordes dan finishing car rangka bordes
• Fabrikasi dan Pemasangan rangka grill catwalk lanjutan
• Perbaikan drift eliminator lanjutan
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes

Rencana Pekerjaan hari Selasa, 25 Juli 2023
• Pembongkaran lantai bordes lanjutan
• Fabrikasi dan pemasangan rangka grill catwalk lanjutan
• Perbaikan drift eliminator lanjutan
• Perbaikan rangka bordes dan cat dasar rangkar bordes lanjutan
• Setting dan pemasangan lantai dordes lanjutan
• Pengecatan pipa-pipa breeching dan dudukan drift lanjutan
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes

Muhammad Yusufi

Recent Posts

Kondisi Pembangkit PLTM Cibuni 22 Januari 2024

Kondisi Pembangkit PLTM Cibuni 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…

2 years ago

Kondisi Pembangkit PLTM Endikat 22 Januari 2024

Kondisi Pembangkit PLTM Endikat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…

2 years ago

Kondisi Pembangkit PLTM Lahat 22 Januari 2024

Kondisi Pembangkit PLTM Lahat 22 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0…

2 years ago

Kondisi Pembangkit PLTU Baturaja 22 Januari 2024

Kondisi Pembangkit PLTU Baturaja 22 Januari 2024 Kondisi Operasi Mesin STG 1 = ON (0…

2 years ago

Kondisi Pembangkit PLTGU MUSI II 22 Januari 2024

Kondisi Pembangkit PLTGU MUSI II 22 Januari 2024 Kondisi Operasi Mesin GTG 1 = ON…

2 years ago

Kondisi Pembangkit PLTM Cibuni 21 Januari 2024

Kondisi Pembangkit PLTM Cibuni 21 Januari 2024 Kondisi Operasi Mesin Turbine 1 = ON (0-24)…

2 years ago
