Kondisi Pembangkit PLTU Baturaja 13 Juli 2023

Kondisi Operasi Mesin
STG 1 = ON 24 jam
STG 2 = ON 24 jam

SPB
Nihil

Maintenance
Mekanik

  1. Kontinue repair feeding valve botol#3
  2. Centring belt#2
  3. Pengecekan kompresor lama dan baru
  4. Kontinue pemasangan oil seeal cooling fan dan instal shaft cooling fan#2
  5. Repair kebocoran jalur ESP
  6. Daily repair dan maintenance

Elektrik

  1. perbaikan lighting genset 75kw dan wjt area turbin 1
  2. reloasi motor ex weghing dan desuperheater ke gudang
  3. support test dan aligment sc3
  4. perbaikan kontrol speed paf2

LAPORAN PROGRESS PEKERJAAN COOLING TOWER
Kamis, 13 Juli 2023
Pekerjaan per hari Selasa, 12 Juli 2023
Customer PLTU Baturaja – Sumatra Selatan

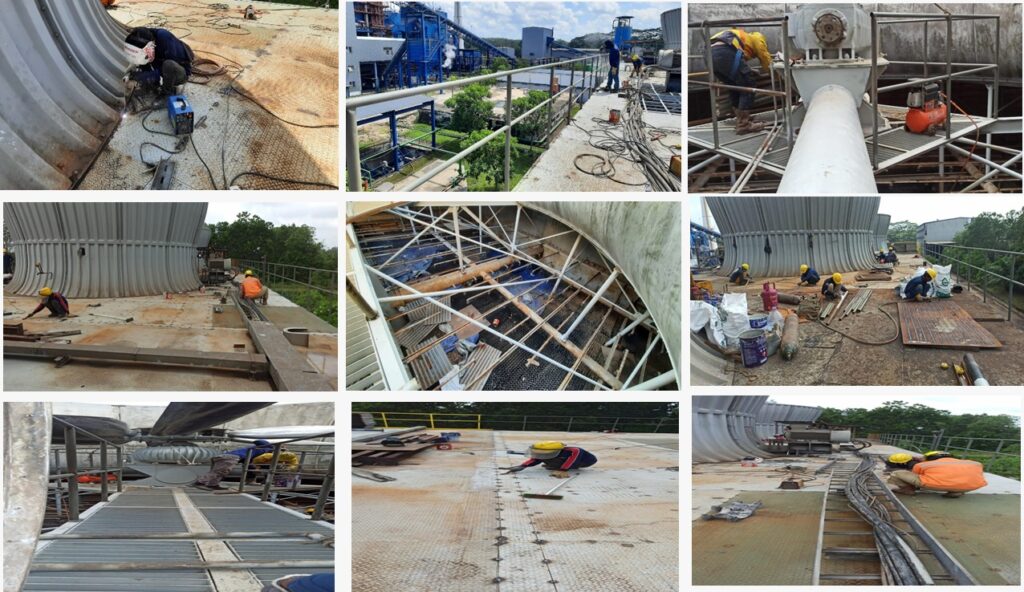

Objek Pekerjaan tahap 1. Cooling Tower Unit No 2

Scope Of Work
Mobilisasi dan demobilisasi Alat alat kerja (100%)
Mobilisasi on sitee accomodasi power (97%)
Performace Tools dam Welding test (100%)
Pembongkaran ralling pagar (100%)
Pemasangan ralling pagar luar (100%)
Pengecatan dasar ralling pagar luar (100%)
Pengecatan finishing ralling pagar (0%)
Fabrikasi realing pagar catwalk (100%)
Pengecatan dasar ralling catwalk (60%)
Pengecatan finishing ralling catwalk (0%)
Pembongkaran lantai bordes 74 lembar dari 74 lembar lantai bordes (100%)
Rekondisi dan pengecatan dasar rangka bordes 70 lembar dari 70 lantai bordes (100%)
Seting bordes 70 lembar dari 70 lembar lantai bordes (100%)
Pengecatan dasar bordes 74 lembar (100%)
Finishing las lantai bordes (90%)
Finishing pengecatan lantai bordes (0%)
Fabrikasi dan cat dasar tiang pipa bries horizontal 1,5” 18 batang (100%)
Pemasangan tiang pipa bries horizontal 1,5” 18 batang dari 18 batang (100%)
Fabrikasi dan cat dasar tiang pipa bries diagonal 1,5” 12 batang dari 12 batang (100%)
Pemasangan tiang pipa bries pipa bries diagonal 1,5” 10 batang dari 10 batang (100%)
Fabrikasi dan pasang tiang pipa perkuatan 4” vertical 4 batang 4 batang (100%)
Pengecatan dasar tiang pipa perkuatan 3” 4 batang dari 4 batang (100%)
Pembongkaran rangka catwalk 12 dari 12 buah rangka, (100%)
Fabrikasi rangka dan pasang grill catwalk 12 dari 12 buah rangka, (100%)
Pengecatan dasar dan rangka catwalk 12 dari 12 buah rangka catwalk, (100%)
Pemasangan rangka catwalk 12 dari 12 buah rangka catwalk, (100%)
Pembongkaran besi U 2 batang dari 2 batang catwalk (100%)
Pengecatan dasar besi U 2 buah dari 2 batang catwalk (100%)
Pemasangan besi U 2 buah dari 2 batang catwalk (100%)
Rekondisi drift eliminator (100%)
Tambahan pemasangan pipa penyangga 4” 3 batang (100%)
Tambahan pemasangan pipa bries horizontal 1,5” 5 batang (100%)
Pembersihan karat pipa penyangga utama (100%)
Pembersihan seluruh area dalam cooling tower (50%)
Total Progress Pekerjaan per hari Rabu, 12 Juli 2023, 88,14%

Pekerjaan hari Rabu, 12 Juli 2023
• Finishing pengelasan dan pasang lantai bordes
• Finishing cat warna kuning ralling pagar kiri dan kanan
• Finishing pipa breaching penyangga horizontal, vertical dan diagonal lanjutan
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes

Rencana Pekerjaan hari Kamis, 13 Juli 2023
• Finishing pemasangan lantai bordes lanjutan
• Finishing pengecaatann lantai bordes
• Finishing cat ralling pagar catwalk
• Finishing cat kuning raling pagar lanjutan
• Finishing cat pipa breeching diagonal, horizontal dan vertikal lanjutan
• Pembersihan area kerja dari debu dan serpihan besi dan karat bordes
